2024年05月27日 15:09 來源:中新網四川 編輯:曹惠君

  中新網四川新聞5月27日電(劉靜 吳開強)26日,隨著最后的調試工作順利完成,新建成渝中線高鐵資陽段三電及管線遷改工程首條220千伏、首條110千伏、首條35千伏高等級電力線路倒接完成,并一次送電成功,為成渝中線高鐵建設加碼提速。

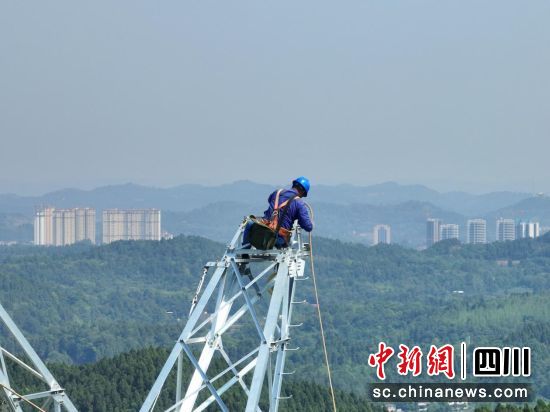

成渝中線資陽段三條高等級電力線路完成遷改。中鐵八局電務公司 供圖
成渝中線資陽段三條高等級電力線路完成遷改。中鐵八局電務公司 供圖

  成渝中線高鐵是中國“八縱八橫”高速鐵路網主通道之“沿江通道”的重要組成部分,是強化成渝地區交通網絡,推動區域經濟一體化發展的重要一環。其中由中鐵八局電務公司負責施工的資陽段三電及管線遷改工程是將影響高鐵路基施工工程的通信、信號、電力、管道線路進行遷移施工,掃清路基工程的障礙,排除沿線“地雷”,確保整個鐵路項目安全順利進行。

  “本次施工任務繁重而復雜,面對220千伏天文線與現有35千伏和10千伏電力線交叉的情況,必須同時進行遷改,這大幅提高了施工難度,也極其考驗整個施工過程的組織和協調工作。”該項目負責人陳劍介紹說,現場作業組不僅要進行多線同時遷改,還需拆除并新架設導線2500余米,拆除既有鐵塔2基,新組立鐵塔8基。

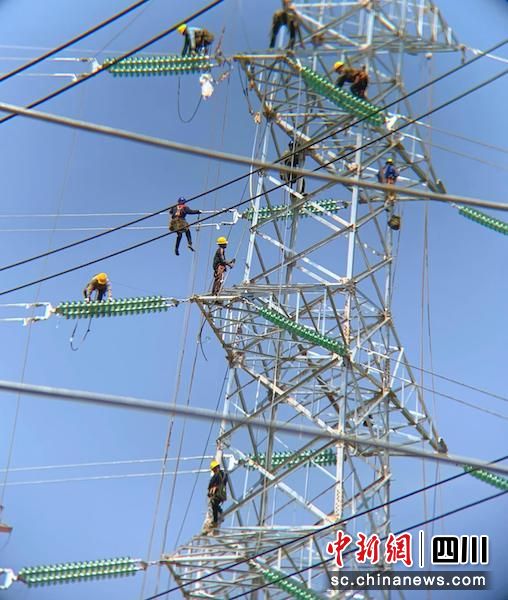

工人們正在緊張作業。中鐵八局電務公司 供圖
工人們正在緊張作業。中鐵八局電務公司 供圖

  施工過程中,參建項目部在充分評估風險的基礎上,制定了詳細的施工方案和應急預案。通過優化資源配置,合理安排施工順序,嚴格現場管理,嚴控深基坑、超高空作業等重大風險,項目部在2個月時間就完成3條高等級電力線路遷改,保障了施工進度與質量,同時確保施工期間的社會交通秩序和其他公共服務的正常運轉,把對公眾生活的影響降到最低。

  本次節點的完成,將為成渝中線高鐵的后續施工提供穩固的電力支持和空間保障,對縮短建設周期、保障鐵路安全運營極其重要。(完)

中國新聞網·四川新聞版權與免責聲明:

① 凡本網注明"來源:本網或中國新聞網·四川新聞"的所有作品,版權均屬于中新社,未經本網授權不得轉載、摘編或利用其它方式使用上述作品。已經本網授權使用作品的,應在授權范圍內使用,并注明"來源:中國新聞網·四川新聞"。違反上述聲明者,本網將追究其相關法律責任。 ② 凡本網注明"來源:XXX(非本網)"的作品,均轉載自其它媒體,轉載目的在于傳遞更多信息,并不代表本網贊同其觀點和對其真實性負責。 ③ 如因作品內容、版權和其它問題需要同本網聯系的,請在30日內進行。 聯系方式:中國新聞網·四川新聞采編部 電話:+86-28-62938795

欧美日韩亚洲一区二区,一级视频在线免费播放。,欧美一级特黄高级视频,精品毛片三区四区在线观看
亚洲国产国产一区二区三区 | 亚洲欧美中文字幕图 | 亚洲欧美日韩国产一区二区三区精品 | 午夜福利中文字幕理论片 | 中文字幕乱码女一区二区三区 | 日本午夜啪视频免费 |
