中新網四川新聞11月27日電 (鄭自豪 劉翔)11月26日,白鶴灘至浙江±800千伏特高壓直流輸電工程(以下簡稱“白鶴灘至浙江特高壓工程”)送端站——金沙江±800千伏換流站成功帶電,標志著白鶴灘至浙江特高壓工程首次年度檢修順利完成。

據了解,白鶴灘至浙江特高壓工程于2022年12月建成投運,輸電容量800萬千瓦,是四川水、風、光等清潔能源大范圍優化配置的重要通道。工程投運至今已連續運行了2年,累計向浙江地區輸送電量超460億千瓦時。
針對此次年度檢修,國網四川電力提前組織主要參檢單位,對設備運行情況進行全面排查梳理,制定檢修方案。45家單位的900余名檢修人員,共分成63個作業小組在不同點位、區段開展檢修工作。

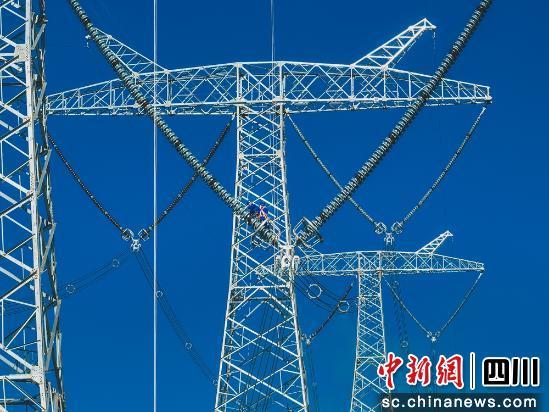

為期12天的檢修時間內,參檢團隊完成了金沙江換流站58項設備檢修和196項設備隱患排查治理,成功加裝6套輸電線路分布式故障診斷裝置,完成137基重冰區鐵塔防冰檢查,以及620串瓷質絕緣子零值檢測等專業工作,大幅提升設備健康水平。“460號鐵塔位于深山中的30毫米重冰區,周圍地勢環境復雜,人工巡視需步行2小時才能到達塔位,本次安裝的覆冰在線監測裝置能明顯減輕冰雪期運維人員負擔。”國網四川超高壓公司線路檢修工作負責人謝世昌稱,覆冰在線監測裝置是運維人員的“千里眼”,通過遠程采集運行環境風速、氣溫、濕度等工況數據,以及結合懸掛載荷的變化,可實時計算輸電導線覆冰厚度,便于運維人員監測研判覆冰變化趨勢,為輸電線路抗冰防寒工作提供數據支撐。

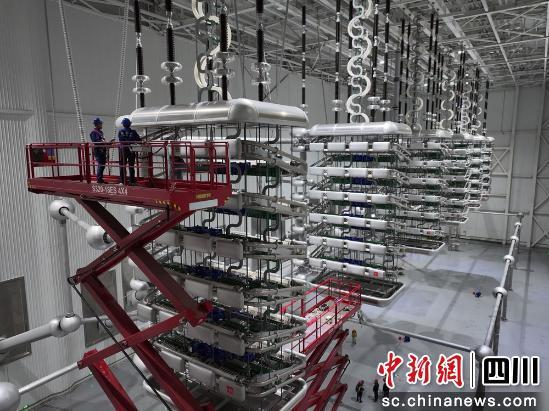

同時,國網四川直流中心還利用檢修機會,將安裝有國產800千伏套管的換流變壓器推入運行位置,取代此前在運的進口套管。變壓器套管是用于固定帶電導體、實現導體與環境絕緣隔離的核心部件。此次國產設備替代的落地應用,有效提升了特高壓核心設備自主可控能力。此外,還將金沙江換流站288個進口換流閥拉環全部更換為性能更好的國產器件,提升了換流站設備安全系數,更好保障今冬明春及未來更長時間的電力可靠供應。(完)
