中新網四川新聞4月9日電 (劉忠俊 蒲春林)國網瀘州供電公司9日透露,公司正加快隆黃鐵路隆昌至敘永段擴能段改造工程(以下簡稱“隆黃鐵路隆敘段擴改工程”)雙加牽引變電站110千伏供電線路建設工作,助力鐵路線路早日建成。

隆黃鐵路隆敘段擴改工程是西部陸海新通道西線鐵路主通道的組成部分,項目全長138.6公里。項目建成后,將與已開通的敘永至畢節鐵路相連,形成川南地區直連北部灣的陸海聯運大動脈。

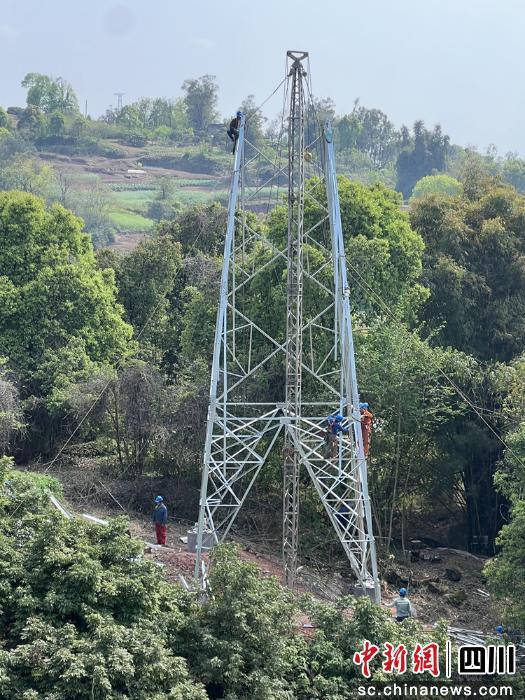

據了解,隆黃鐵路隆敘段擴改工程在瀘州境內將建江門、納溪、雙加3個牽引站,3個牽引站各有2回110千伏供電線路,此項供電工程包括鐵塔216基,線路60.6公里,均已開工。
為給鐵路開通運營電力需求提速增效,國網瀘州供電公司大力推進供電線路機械化施工,提前開展10千伏及低壓線路、通信線等配合遷改,為鐵路牽引站供電線路組塔架線施工創造條件。此外,還采取分段驗收轉序方式,將部分串行工作并行實施,爭取組塔、架線工作時間再提前。
下一步,國網瀘州供電公司將持續跟進供電線路施工進度,做好過程糾偏和管理優化,確保隆黃鐵路隆黃鐵路隆敘段擴改工程牽引站供電線路工程安全高效推進,為隆黃鐵路隆敘段通車提供堅強電力保障。(完)
